            榮超新時代廣場項目進度簡報
            2021-08-31來源:榮超集團


                  七月的風八月的雨,未來的路要風雨同行。歌詞唱得很美好,然而當真實的風雨組合連續出現,讓全國多地因遭遇罕見極端天氣不同程度受災,加之新冠疫情反反復復,人們生活生產受到極大的影響。8月份才過一半,雨天就經歷了11天之多,對正在緊張施工的工地帶來嚴重的影響,同時也是極大的考驗。

                   新時代廣場項目在公司指導之下,項目部結合工程控制計劃,細化施工安排和進度要求。根據現場情況對四家施工單位的各自任務和相互配合工作做了責任劃分和施工流程的梳理,每天的施工碰頭會,施工協調會,一次次解決施工單位的各種問題,同時強化各自施工任務要求,督促建立相互間的協助配合意識。終于,在面對連續多日的風雨困擾之時,工地現場依舊保持著不間斷地施工,每天朝著既定施工計劃挺進。在確保安全的情況下,現場做到了小雨不停工,大雨歇一歇再干。為避開下雨時間,一些工種早晨提早到6點左右上班,或者是晚上加班加點。不按常理出牌的陣雨,更加激起現場的施工熱情,土方單位五臺炮機在雨中奮戰,現場負責人喊著就是要跟這天干,跟這地干的口號,引起大家紛紛點贊。錨桿施工單位緊追其后,為加快進度,再調一臺錨桿鉆機到場;總包單位管理團隊和施工隊伍逐步壯大,施工設備設施陸續進場,其工作面漸漸展開,整個管理將進入總包角色。還有防雷接地施工單位,根據項目部指示,在現場見縫插針地進行施工,盡量做到不影響他人施工也不被他人影響,盡快保質保量地完成相關作業。

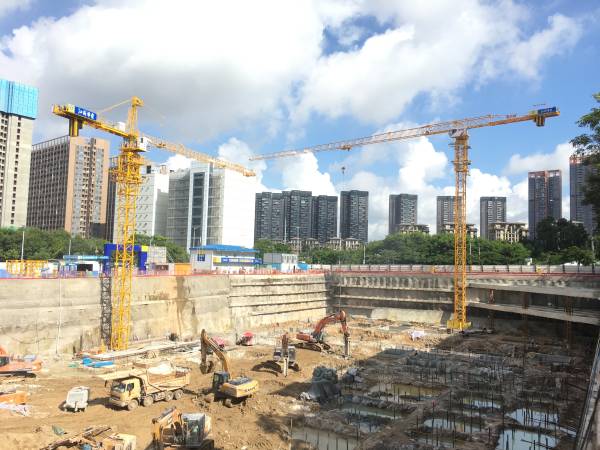

                   到八月中,新時代廣場施工現場已是一番新景象。北側北塔樓塔吊和西側裙樓塔吊已經安裝完成,兩只“大手臂”投入施工建設,基坑清底、材料調運方便很多,直接帶動整個工地運作。項目西側瀾清一路的工地臨時出入口已經完成大門頭和各種設施的安裝正式開通使用,原南側出入口完成使命及時撤走崗?fù)さ仍O(shè)備,進行了臨時的封閉管理。

                   基坑支護方面完成西南角最后一排錨索和腰梁的施工,完成南側出入口的雙管旋噴施工,在本月下旬隨著該出入口斷路和坡道下降,將完成最后的支護收尾工程。土石方單位全力展開獨基和承臺的鑿除工作,目前基坑內從北到南三分之二的基礎已經鑿開,五臺炮機逐步往南作業,南側南塔樓核心筒大基礎已經開始鑿巖。在南側坡道斷開之前,土方將盡可能將除坡道外的基礎鑿開并及時完成土石方外運。

                   在基坑北側,兩個塔吊和周邊基礎完成混凝土澆筑,東北角基礎完成磚模砌筑和周邊回填,西北角基礎完成墊層澆筑,正在進行磚模砌筑,同時此區域8根工程樁完成破樁頭施工。北塔樓核心筒大基礎完成清底和墊層澆筑,磚模砌筑完成一半。大基礎南側部分基礎完成磚模砌筑和回填,部分基礎已經清底,部分基礎內正在進行抗浮錨桿施工,整個基礎施工場見縫插針地進行推進和擴大施工范圍。抗浮錨桿施工已完成450根以上,完成一半數量。東南角和西南角工程樁已清理出來,準備繼續破樁頭施工。

                   項目內110千伏變電站的防雷接地施工已經有序展開,目前主要已完成垂直接地極40根,深井安裝6根,離子接地體4根。項目部高度重視變電站的施工,項目經理牛經理要求各專業工程師都熟悉相關圖紙和要求,要全力做好變電站的建設。各專業工程師也為變電站施工積極協調相關工作,施工現場旁站和驗收全部到位。公司新招一位電氣工程師也分配到項目部,主管變電站相關施工,努力做好相關材料、過程和隱蔽工程的驗收,做好資料的管理。

                  此外,七月下旬項目天然地基通過項目五方主體及質量監督站的中間驗收。南側臨時出入口完成使命封閉,通過交委和交警部門的檢查。項目第三方監測正常有序,基坑穩定安全,通過市質量檢測中心的檢查。此階段整個項目的安全文明施工管理到位,疫情防控管理到位,通過了市質監站總工辦和相關疫情防控單位、街道辦等多個部門的檢查。

                   八月立秋之時雨紛紛,希望順秋之后一切順利安康,希望國內疫情止步,少些災難。但一切也任重道遠,唯有每個人做好自己的工作,肩負起自己的職責,才會越來越好。新時代廣場工程依舊時間緊,任務重,要達成總體目標,達到年底進度必須再繼續加油干。困難無法阻擋前進的步伐,風雨中“轟隆隆”的機械聲與“啃啃啃”的鑿巖聲像激情昂揚的風雨交響樂,激勵著新時代廣場項目繼續奮力向前!
